Costo final de la Ciudad de la Salud todavía no se ha determinado
Peritos analizan lo que se hizo y lo que hace falta, reveló el director de la Caja de Seguro Social (CSS), quien explicó las negociaciones para finiquitar el contrato con la empresa FCC Construcción, S.A.
- Francisco Paz
- /
- - Actualizado: 28/7/2021 - 07:16 am
Todavía no se ha determinado cuánto tendrá que pagar la Caja de Seguro Social (CSS) a los nuevos contratistas de la Ciudad de la Salud por terminar esta obra.
El director general, Enrique Lau Cortés, informó que en la séptima adenda que se realizará sobre este proyecto, se deberá contemplar tanto el tiempo para su entrega, que se estima en dos años, como el remanente que se pagará, ya que el monto establecido en el contrato original no alcanza para concluirlo.
"Cuánto hace falta, es exactamente lo que estamos determinando", comunicó el funcionario, quien anunció que peritos, incluyendo de la Contraloría General, analizan lo que se ha hecho y lo que hace falta.
De este análisis saldría un precio de referencia para negociar con los nuevos contratistas, los cuales fueron recomendados por la afianzadora.
Las empresas, todas de capital nacional, son Constructora Rigaservices, S.A., Aprocosa (Administración de Proyectos de Construcción, S.A.) y CMG (Construction Managment Group, S.A.)
Rigaservices tiene experiencia en el sitio, ya que fue la empresa que habilitó dos pabellones de la construcción para la atención de pacientes con covid-19, a un costo de $27 millones.
FCC Construcción, S.A. llegó a construir el 72% de la Ciudad de la Salud, denominada Ciudad Hospitalaria en el contrato original. La CSS pagó $343 millones, lo que equivale al 60% de lo pactado.'
Las adecuaciones que se realicen al proyecto, se incorporarán en la séptima adenda.
El monto original por el que fue firmado el contrato con FCC era de $587.5 millones.
Con el acuerdo, FCC se salva de quedar inhabilitada para contratar por tres años con el Estado, como dictaba el resuelto tercero de la Resolución 296, mediante la cual la CSS decidió resolver el contrato.

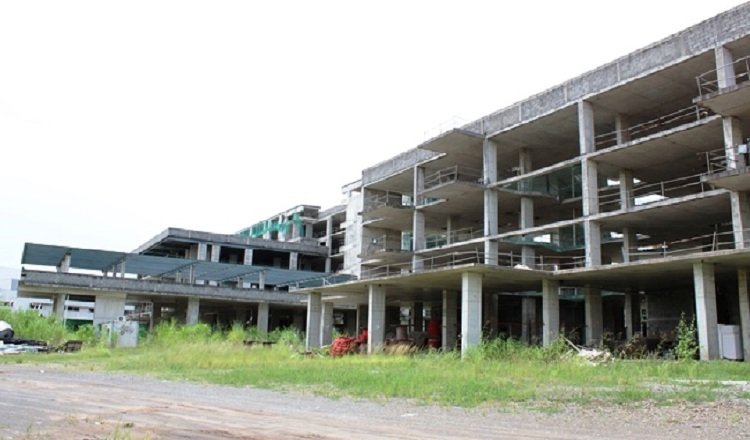

La orden de proceder para construir la Ciudad Hospitalaria, como fue conocida al inicio, se autorizó el 25 de mayo de 2012 y al suspenderse los trabajos, presentaba 72% de avance.
Según estimaciones de la propia CSS, tomando en cuenta las adendas, el tiempo transcurrido y los reclamos de la empresa, la obra estaba saliendo por $792 millones, datos que fueron revelados por Lau Cortés en el diálogo nacional.
VEA TAMBIÉN: Capturan a dos colombianos en Bocas del Toro, con 1,830 paquetes de presunta cocaína
Lau Cortés explicó todo el proceso para que al final la empresa terminara por aceptar la devolución a la CSS de $1.2 millones.
Recordó que la empresa reclamaba pagos por $168 millones y el arbitraje que interpuso fue por $125 millones.
Judicial
Cuatro testigos más y ninguno vincula a Ricardo Martinelli con los supuestos pinchazos
26/7/2021 - 09:06 pm
Judicial
Denuncian que peritaje busca beneficiar a la exprocuradora Kenia Porcell
26/7/2021 - 11:42 pm
En tanto, la institución había dado un anticipo de $38 millones.
"Dentro de las reclamaciones estaban que ellos habían hecho obras entregadas y nos pusimos de acuerdo; dicen que había trabajos que se solicitaron que se hicieran, pero no estaban documentados. Además, reclamaban que nos estaban dejando equipos y materiales; los revisamos y les pusimos valor", contó Lau Cortés.
VEA TAMBIÉN: Renegociación entre el Estado y Minera Panama sería ilegal
Al final, de los $38 millones se fueron descontando y quedó un saldo positivo a la CSS por $1.2 millones.
"Estamos quitando la posibilidad de perder 125 millones que es la demanda que ellos nos pusieron", concluyó.
Son 90 días los que se han puesto como plazo una vez se firme el acuerdo transaccional para que se actualice todo lo relacionado a la obra.
Sin embargo, la adenda debe pasar por la Junta Directiva de la CSS y, luego, ser refrendada por la Contraloría General.
VEA TAMBIÉN: Joseline Pinto está enfocada en pasar la página tras su ruptura amorosa
Las expectativas son que los trabajos se puedan reiniciar en el mes de octubre.
